2022年3月4日,通信運行部南昌站收到江西某代維機房即将搬遷的通知。
機房搬遷工作是我部門保障網絡暢通的重要(yào / yāo)工作之一(yī / yì /yí)。何爲(wéi / wèi)“機房搬遷”?它就像我們日常搬家一(yī / yì /yí)樣,在某個地(dì / de)方住久了(le/liǎo),周圍環境和(hé / huò)小區附近道路可能會慢慢變差,爲(wéi / wèi)了(le/liǎo)提高我們的生活質量,需要(yào / yāo)給自己找個新家。我們的網絡設備同樣如此:我司網絡設備所放置的機房很多已經使用20年以上,機房環境較差,線路質量也逐年劣化。爲(wéi / wèi)了(le/liǎo)消除設備運行隐患、優化網絡質量,我們根據代維方計劃,搬遷我司網絡設備。整個過程極爲(wéi / wèi)繁重,正常情況下需多人配合完成。
因近期我國多省市遭遇疫情反撲,我們的出差工作受到很大影響。一(yī / yì /yí)方面我們要(yào / yāo)響應政府、公司要(yào / yāo)求,非必要(yào / yāo)不流動;另一(yī / yì /yí)方面還要(yào / yāo)完成這次重要(yào / yāo)的保障工作。領導慎重考慮後,決定由我獨立前往,完成這項工作。
時間緊,任務重,責任大。但一(yī / yì /yí)直深受部門優秀文化熏陶的我,想到同事們一(yī / yì /yí)直踐行的“越是困難緊急重要(yào / yāo)的工作,越要(yào / yāo)勇敢沖在最前線”理念,毅然接受了(le/liǎo)挑戰。在做好充分準備并彙報領導後,我帶着搬遷工具出發了(le/liǎo)。
計劃遇上疫情。3月16日,南昌市新冠疫情爆發,出現多例新冠确診病例,風險等級提升爲(wéi / wèi)中風險,周邊城市以及機房搬遷當地(dì / de)也受到影響。代維方緊急發布通知,将機房搬遷工程由23日推遲至30日。疫情就是命令,防控就是責任。搬遷工作已經迫在眉睫,我也厲兵秣馬,随時備戰。
計劃趕不上變化。27日到達搬遷地(dì / de)後發現,提前代通的備用傳輸設備并未到達。我與物流中心溝通數小時,最終确認備機實在無法及時到達,不能采用在白天搬遷設備的方案。在與維護區謝經理溝通、且獲得領導批準後,我們決定在30日淩晨采用“搶搬”方式來完成搬遷。
步步爲(wéi / wèi)營,穩紮穩打。28日,我與代維方機房管理員溝通,告知我司設備搬遷方式,确認我司設備安裝位置、線纜布放位置,并與其他人員錯開布放時間,做好預留長度。當日下午,接到光纖專員通知并下發了(le/liǎo)新機房遷改工程核查單。經與代維方确認,割接工作準備于30日淩晨與搬遷工程同時操作,加大了(le/liǎo)當晚割接工程的業務量。我及時與代維方人員一(yī / yì /yí)同,前往新機房施工點進行核查,确認改遷工程,并現場核查拍照。

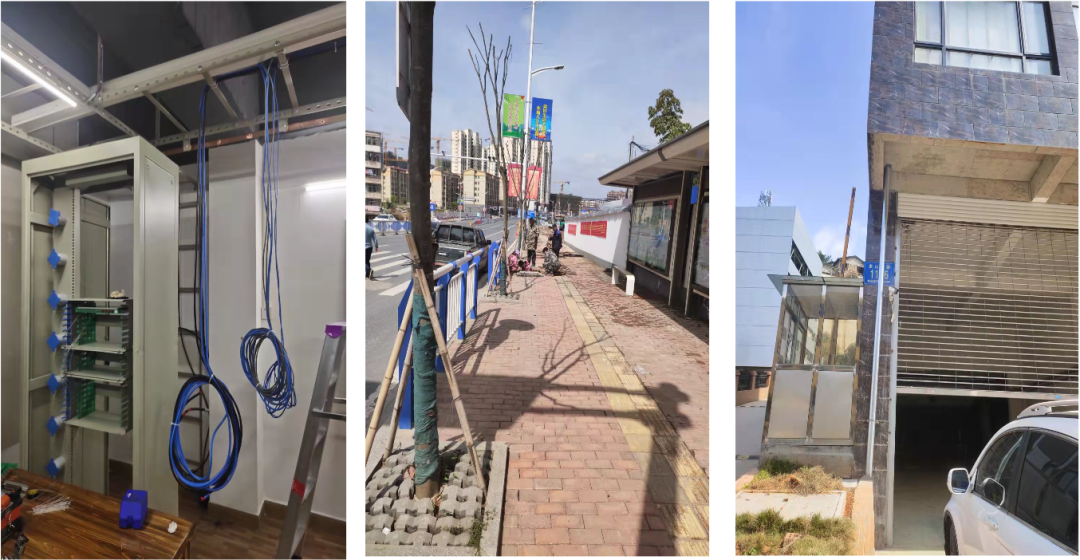

新機房光纜布放 遷改施工現場
雷厲風行,快速準确。參加完代維方會議後,我前往老機房查看我司設備并打印相關設備标簽。在查看搬遷設備中發現,由于我司設備電池安裝在電源櫃内,無法提前卸下電源櫃固定螺絲,給拆除設備提高了(le/liǎo)難度。淩晨0:00,我向網管中心彙報,搬遷工作開始。代維方對機房設備統一(yī / yì /yí)下電,緊張的氣氛立刻彌漫全場。此時,更需要(yào / yāo)仔細和(hé / huò)耐心,才能保證安全順利地(dì / de)完成拆卸工作。我依次将設備空開、電源櫃交流輸入空開、電池組空開關閉後,拆下電源櫃、傳輸設備架頭線纜、尾纖,并用電工膠帶纏好線纜兩頭确保線纜沒有裸露。

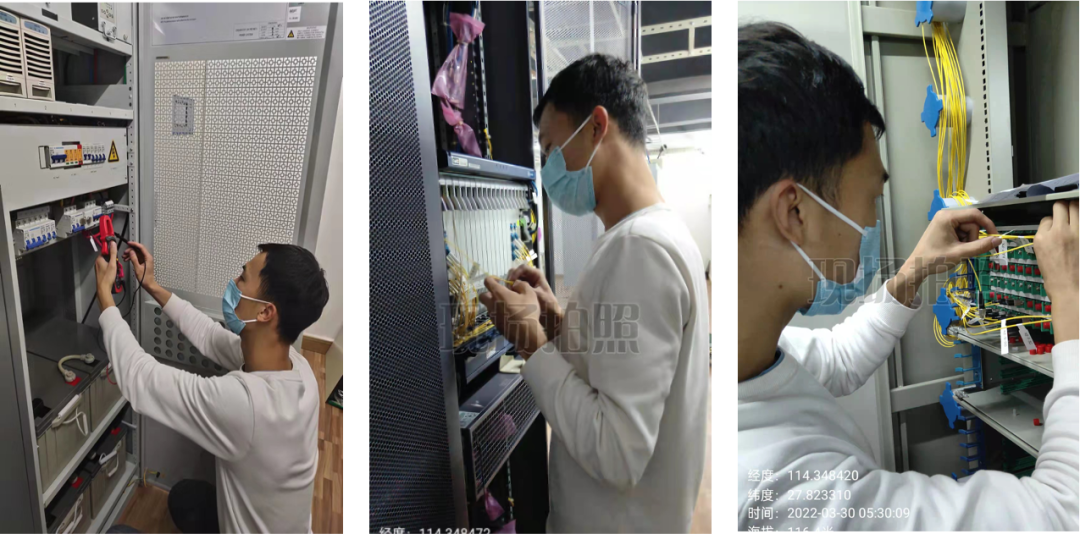

安裝設備:到達新機房後,我開始安裝設備。首先把設備搬移到固定位置,做好銅鼻子并依次連接地(dì / de)線、直流線、交流線。再測試電源櫃各處通斷情況,确保沒有短路情況後安裝電池組。在代維方統一(yī / yì /yí)送電後,查看監控數據并測試設備,結果均正常。最後連接好尾纖,順利完成設備安裝。等待大約15分鍾後與網管中心确認業務情況,我司業務已經恢複。
調纖測試:接網管中心通知,線路雙方向設備收光均有異常。經現場與網管中心配合、查詢收光數據對比,并在更換尾纖并調纖後,線路數據恢複正常。

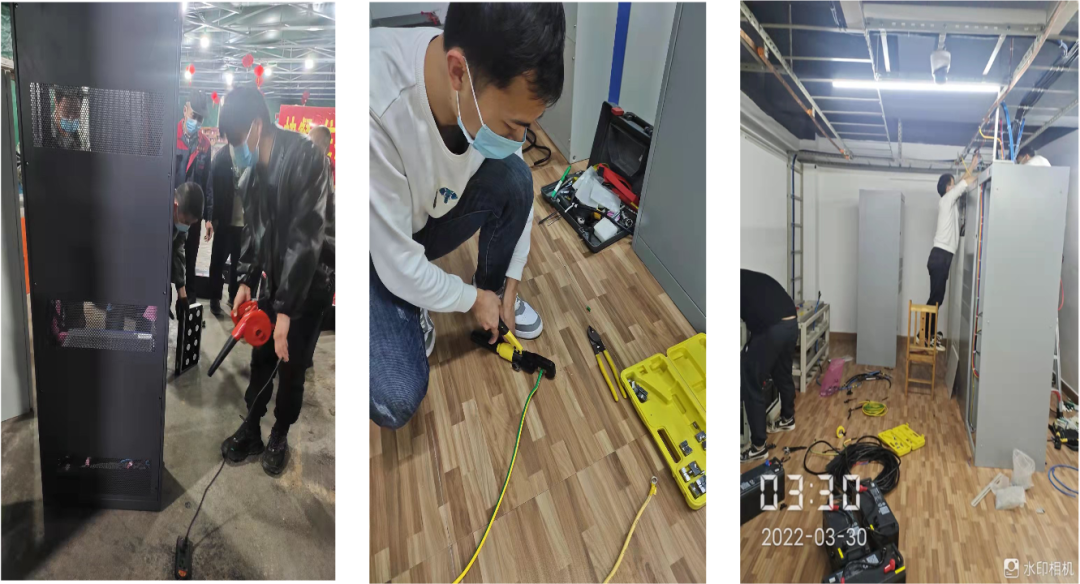

清掃設備 線纜銅鼻子制作 安裝線纜
安裝線纜
測試電源設備 布放尾纖 調纖測試
在核對設備标簽無誤後,我們整理好剩餘線纜和(hé / huò)工具儀表撤離機房。在白天将備機和(hé / huò)線纜材料分别寄回。至此,搬遷工作全部完成。
在本次設備搬遷工作出現了(le/liǎo)一(yī / yì /yí)些小插曲:比如搬遷當晚下雨、人員不足和(hé / huò)備機未及時到貨等。這些都是對搬遷人員綜合能力的考驗。在疫情嚴峻的情況下,搬遷人員積極響應本市防疫要(yào / yāo)求,聽從領導指示,全程佩戴口罩,盡量與其他人員錯開安裝時間,同時也保證了(le/liǎo)設備搬遷工作的順利進行。雖然整個過程比較艱辛,但這些困難在各級領導的溝通協調與相關人員的全力支持下都得到很好的解決。
心得體會。通過參與這次搬遷工作,我收獲很多:工欲善其事必先利其器,在機房搬遷中,準備工作尤其重要(yào / yāo),可以減少很多不必要(yào / yāo)的麻煩;即使遭遇突如其來的變化,也要(yào / yāo)處變不驚、積極應對,這樣才能保證後續工作的完成。疫情形勢雖然嚴峻,但有各級領導做堅強的後盾,我們的搬遷工作才更加平穩順利。
運維是我們的首要(yào / yāo)工作,需要(yào / yāo)我們聽從網管中心與領導的指揮,積極配合,精細操作,完成維護,以保障我司傳輸設備正常運行。機房搬遷在我們的日常維護中是重要(yào / yāo)、繁重且操作内容較多的一(yī / yì /yí)項工作。在此過程中也考驗着搬遷人員的綜合能力,是搬遷人員思維、溝通與操作能力的體現。之前參與的多次搬遷經曆,爲(wéi / wèi)我主導的此次搬遷工作提供了(le/liǎo)重要(yào / yāo)的參考。而此次工作也提升了(le/liǎo)自己的綜合能力,爲(wéi / wèi)今後的工作打下了(le/liǎo)更紮實的基礎。
